Высотный жилой комплекс на 225 квартир
пр-т Вернадского
- проекту Институтов общественных зданий (ИОЗ) и Промстройпроект (ПСП) построили здания высотой 72 м / 17 этажей и 120 м / 36 этажей
(уровень ответственности зданий I).
Площадка строительства зажата строениями, магистральными сетями, в 12 метрах пруд с «зеркалом» на 2 м выше плиты основания, под которой 3...8 м насыпи.
Высокая стоимость основания из свай диаметром 1м L= 23...26 м долго сдерживала инвесторов.
По проекту фирмы РИТА, одобренному НИИОСП им. Н.М. Герсеванова, Мосгосэкспертизой, при поддержке С.А. Амбарцумяна было изготовлено основание из свай-РИТ диаметром
300 мм.
Под 17-ти этажный корпус сваи-РИТ длиной 18 м при нагрузке 150 т испытывали нагрузкой 180 т, осадки не превышали 18,11 мм. Одну сваю-РИТ испытали нагрузкой 234 т, осадка сваи-РИТ составила 18,46 мм. По результатам испытаний надстроили 2 этажа над 17-ти этажным корпусом, сделав хороший подарок МГУ, для преподавателей которого строился
этот дом.
Под корпусом, высотой 120 м, изготовили сваи-РИТ, длиной 21 м, испытали нагрузкой 216 т, осадки свай не превышали 18,5 мм.
Для сохранения действующего подземного водостока на глубине 4,0 м ювелирно изготовили 73 сваи-РИТ на расстоянии 200-300 мм от коллектора, не повредив его. |
|
 |
|

Проект дома
|
|

Мэр Москвы Ю. М. Лужков закладывает памятную капсулу в основание комплекса, возводимого на сваях-РИТ
|
|

Митинг по поводу закладки памятной капсулы.
|
|

Первая свая-РИТ
в основании высотного здания
|
|
|

Испытание сваи-РИТ № 101 ø 300
мм L=21 м, нагрузка 216 тс,
осадка 13,52 мм. |
|

Готовый высотный комплекс на сваях-РИТ
|
Б. Кисловский пер.
о проекту Архитектурного бюро "ПАРС-В" (т. 257-76-57), заказчик - концерн "ЛУСИНЕ"
(т. 937-94-91), фирма РИТА разработала рабочую документацию крепления бортов котлована глубиной 12 м в условиях плотной застройки с устройством 2-х ярусов грунтовых анкеров под существующие здания.
Проект соглосовал НИИОСП
(т. 170-28-25). При проектировании крепления котлована анкера размещали не из условий оптимизации нагрузок на конструкции, а из условий размещения перекрытий подземных этажей.

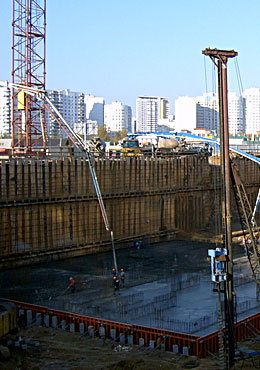

Крепление котлована выдержало непредусмотренное проектом жесткое испытание, когда на бровке котлована установили автомобильный кран "Либхер" грузоподъемностью 90 т для монтажа башенного крана.
|
|
 |
|

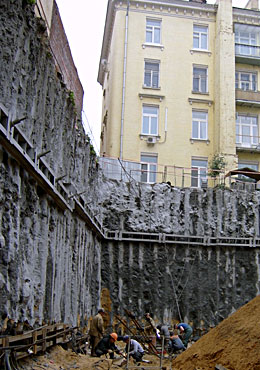

Монтаж распределительной балки нижнего яруса анкеров
|
|

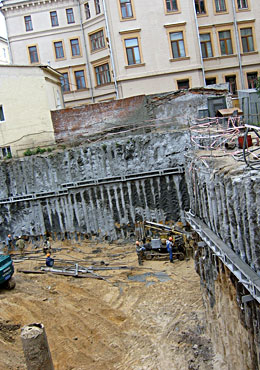

Устройство анкеров нижнего яруса
|
|

По периметру котлована глубиной 12 м
в призме обрушения находились здания и жилые дома, грунтовые анкера размещались под существующими зданиями.
|
|

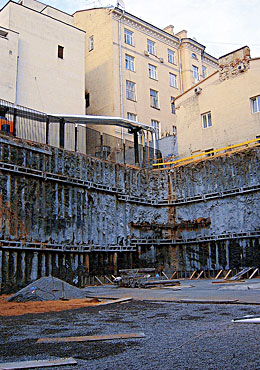

Вид крепления борта котлована
|
Жилой дом ул. Академика Анохина д. 26

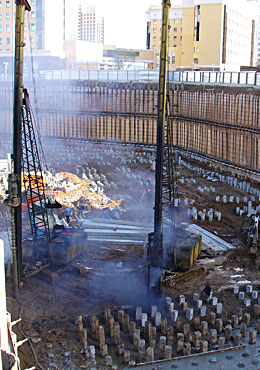

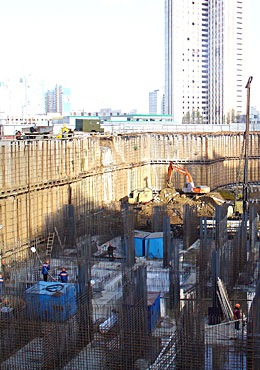

о договору с МСМ-5 (управление №25 т. 129-00-50) Установили 796 анкеров-РИТ, которые выдержали жесткое испытание на динамическое воздействие в процессе забивки 4180 свай в котловане глубиной до 15 м. Ни один анкер-РИТ не потерял устойчивости, выдержали даже анкера корни которых размещались в разжижаемых водонасыщеных песках. Перемещения шпунта не превысили расчетных велечин.
Наглядное подтверждение надежности анкеров-РИТ. |
|
 |
|

Анкерные пояса
|
|

Полным ходом идет забивка свай, у борта котлована было страшно стоять.
|
|

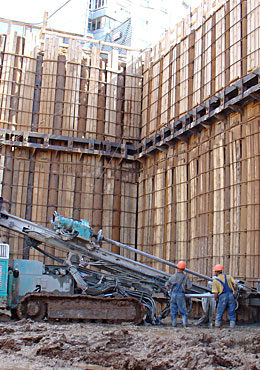

Бурение скважин для установки анкеров нижнего уровня
|
|

Бурение скважин для установки анкеров нижнего уровня
|
Жилой дом
Ленинский пр. д. 94

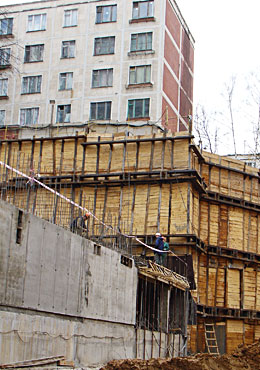

ОАО "Квартал"
Заказал выполнить анкерное крепление бортов котлована глубиной более 14 м вместо распорных конструкций в зоне сущесвующего
5 этажного дома (хрущевки) находящегося в аварийном состоянии.
Фирма РИТА выполнила рабочий проект который был согласован НИИОСП им. Н. М. Герсеванова (т. 170-69-67) и выполнила крепление бортов котлована грунтовыми анкерами-РИТ.
Грунтовые анкера в три яруса с трех сторон "прошили" подземное пространство под домом, который остался стоять на «полуострове».
Жильцы пятого этажа, глядя в котлован чувствовали сябя на 10-м.
Анкерное крепление выполненое правильно, надежнее любых распорных конструкций!

Схема размещения анкеров в массиве грунта под зданием
|
|
 |
|

Анкерные пояса
|
|

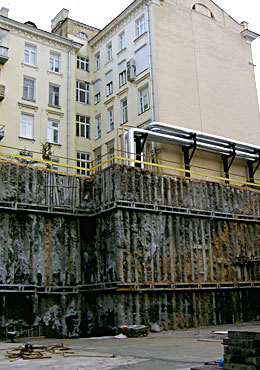

Вид из котлована
|
|
|
|
|
